為能夠保證工程按質、按量、按期完成,每步工序都進行精心組織、合理安排,將不利因素考慮周詳,避免不必要的誤工、誤時,以秦皇島市第三建筑工程公司為依托,以配套的管理人員為基礎,努力打造出精品工程。
1、更換彩鋼屋面板
施工準備→防護網安裝→原彩鋼瓦屋面拆除→吊線→安裝彩鋼板屋面板→場地清理→竣工驗收
2、更換機柜間頂棚
施工準備→原頂棚板拆除→重新安裝頂棚板→場地清理→竣工驗收
3、滿堂腳手架搭設
3.1、本工程腳手架搭設人員必須是經過按現行國家標準《特種作業人員安全技術考核管理規則》考核合格的專業架子工。搭設腳手架人員必須戴安全帽、系安全帶、穿防滑鞋。
3.2搭設方式
3.2.1腳手架搭設前需由技術人員進行設計計算。施工負責人按施工組織設計要求向架設和使用人員進行技術交底。
3.2.2架設材料的規格和質量必須符合技術規定的要求。
3.2.3腳手架要由專人搭設,并盡量避免或減少在拆除、運輸和存放過程中的損壞。
3.2.4確保腳手架具有穩定的結構和足夠的承載力。
3.2.5嚴格按照規定的構造尺寸進行搭設,控制好立桿的垂直偏差和橫越桿的水平偏差,并確保節點連接達到要求(綁好、擰緊或插掛好)。操作面檔間距不得大于800mm,并且保證平整。
3.2.6腳手架板要鋪滿、鋪平和鋪穩,控頭板應用直徑3.2mm的鍍鋅鋼絲固定在支撐桿件上。板與板之間在背面用木檔交錯固定連結,邊緣板與腳手架綁扎牢固,使操作面形成一個牢固、使操作面形成一個牢固、穩定的整體。
3.2.7搭設過程中要及時設置斜撐桿、剪刀撐,避免腳手架在搭設過程中發生偏斜和傾倒。四周護欄高度不低于1.2米,橫檔不少于二根。
3.3腳手架拆除
3.3.1腳手架拆除必須由專業架子工操作。
3.3.2拆除腳手架時應清除腳手呆上雜物及地面障礙物。
3.3.3拆除作業必由上而下逐層進行,嚴禁上下同時作業。
3.3.4拆除時鋼管、扣件不得隨處亂扔,并應及時搬離現場。
4施工注意事項:

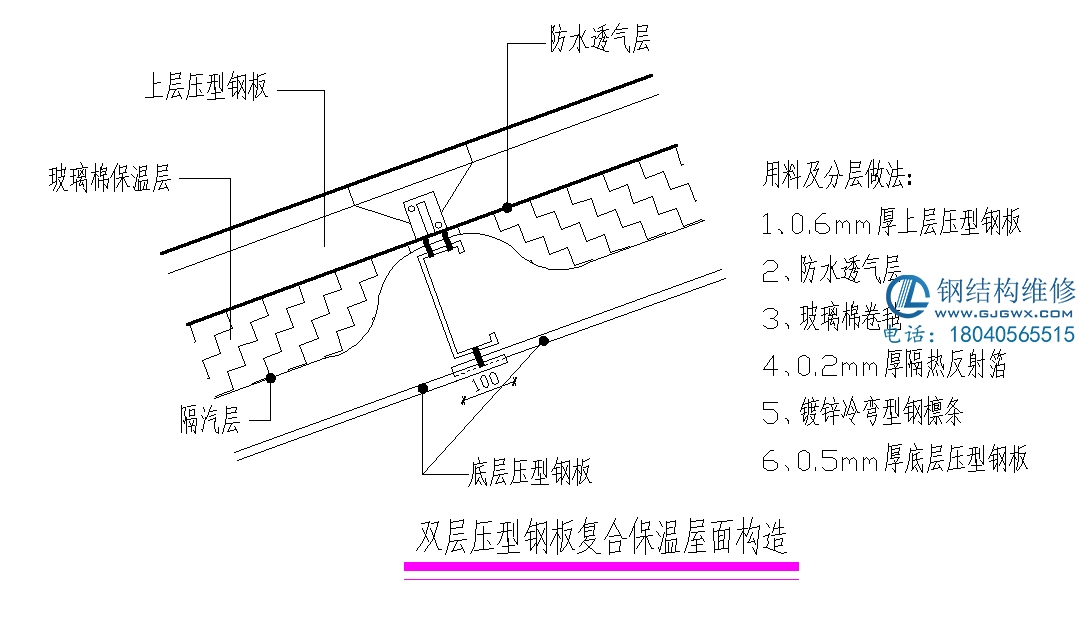

采用的屋面板應與原屋面板規格一致。采用50厚玻璃棉彩鋼夾芯板,壓型鋼板0.6mm厚,檁條暗藏型雙層壓型鋼板復合保溫隔熱屋面。屋面板長向順屋面坡度方向鋪設,在安裝過程中以檐口線平直為基準,拉線定位校核,相鄰兩板板頭錯位差不能大于3mm,板的波紋垂直于檐口基準線。屋脊處兩坡面板不能發生重疊,開逢最大處不超過100mm,相鄰兩板長邊壓扣互咬,用專用夾具壓實連為整體。壓型鋼板安裝完畢后,要認真做好成品保護,板面不允許彎折或劃傷。
脊板安裝:脊板安裝鋪蓋方向應與當地風雨常年主導方向相反。脊板左右兩側與兩坡屋面板搭接長度不小于500 mm,兩脊板搭接長度不小于200 mm。
